挖掘机可能通过空载行走检查,但在饱和运料道路边缘回转满斗时却会下沉;在坚硬岩石上,同一套下车体可能因磨损而丢失销轴和履带板。在我们的现场评审中,下车体的选型始于土壤和行走模式,而不仅仅是名义履带宽度。本文围绕配置专属的工程规格,系统阐述支撑力、牵引力、磨损与检查逻辑。

1. 挖掘机的工作原理——核心运行机制

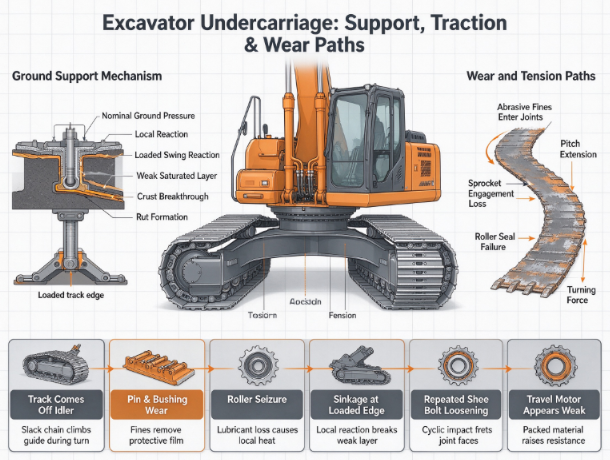

行走马达驱动链轮,链轮啮合履带链节。履带销轴与轴套围绕链轮与引导轮转动;支重轮承载整机机架于运动的链条之上;履带板直接接触地面。上部结构将其自身质量及不断变化的铲斗载荷,通过回转支承传递至下车体。该反力并非沿履带接地长度均匀分布。动臂方位、坡度、回转动作以及地面不平整度,进而改变承载最大载荷的履带板位置。

名义接地压力是一个有用的筛选指标,但并不能单独确定安全的场地承载力。它通常是将整机重量平均分摊在一个假定的接地面积上,而在软弱土壤中,失效可能发生在前缘履带板下方或某处局部岩石下方。在湿黏土和泥炭土上,反复碾压会使土体重塑、强度下降。在采石场岩石工况下,即便地面强度较高,磨粒与冲击仍会导致链节、链轮、支重轮和履带板磨损。工程师在选定履带板宽度或下车体布置之前,应明确最不利的支撑工况与预期的行走负荷。

履带张紧度会影响行走系统几何结构与零部件受力。链条过紧会增大摩擦力和轴承负荷;过松则可能导致脱轨或冲击损伤。行走机构中堆积的泥浆会改变实际张紧度并加速磨损。应在经认可的试验场地上,分别在负载与空载、直线行驶与转弯状态下检查整机的行走响应。请向制造商获取张紧度、磨损量、履带板类型、允许坡度及整机质量等方面的现行限值;本文未提供经核实的数值附录或具名技术标准。

液压行走压力并不能代表地面承载能力。动力强劲的行走机构在松软地面上可能导致履带打滑,使机器越陷越深。牵引力丧失或机体下沉属于作业平台状况的变化,而不仅仅是操作手技能问题。应停机重新评估,切勿反复尝试大功率行走。

Excavator for Bank Maintenance


2. 关键部件与工程功能

请依据所选下车体的制造商现行文件核实材料与尺寸规格。不同的履带板、链条与支重轮组合需要分别制定磨损判据;本表仅列出检验要点,而非凭空设定通用限值。

部件材料规格功能失效风险(若性能劣化)
履带板及紧固件核实履带板宽度与花纹型式、材料、螺栓规格、磨损极限及认可的地面适用工况。传递牵引力并分散支承反力。履带板松动或齿块磨损会降低操控性并损坏链节结合面。
链节、销轴与衬套核实链条类型、销轴与衬套材料、关节润滑方式及节距磨损判据。承受行走拉力并绕各轮回转。节距伸长会改变与驱动轮的啮合,加速磨损。
支重轮与托链轮验证壳体材质、密封完整性、润滑油脂、法兰磨损及对中限值。支承机架并为运动中的链条导向。卡死或漏油的支重轮会产生局部过热,并造成链条磨损不均。
导向轮与张紧调节装置验证导轨几何形状、密封状态、调节方式及允许张紧范围。为链条导向并保持设计几何形态。张紧度不当易导致脱轨或摩擦过大。
驱动轮与行走减速机(终传动)验证齿形、马达驱动参数、润滑油脂、密封件及磨损限值。将液压马达扭矩转化为行走驱动力。钩齿与错位会产生冲击并加大传动负荷。
履带架与防护装置验证结构细节、焊缝、防护、排水及清洁检修通道。传递上车架载荷,同时保护行走装置。损伤或淤积杂物会限制履带动作。

在用于技术规格书之前,请根据现行检测报告及适用标准核对所有参数。

下车体零部件作为相互关联的系统共同磨损。仅更换链条而保留严重磨损的驱动轮,可能导致啮合不良;未清除淤积物即调整履带张紧度,可能造成新的过张紧状态。检查时需在两侧固定位置进行拍照和测量。

三、性能参数与检测标准

该简报既未提供经核实的测量数据,也未列明具体标准。因此,下述合格值以所选制造商的维修标准及项目评估的地面承载限值为准。请注意区分制造验收与现场平台评估。

参数标准检测方法合格范围超差影响
支承压力与沉降依据岩土工程专项设计标准进行验证。按方位评估满载反力;在批准路线上观察车辙及沉降情况。在场地允许的承载与变形限值范围内。切边附近发生沉降或倾覆。
履带张紧度核实制造商维修方法。清理行走装置后,按现行规程测量下垂量或调节量。在配置对应的制造商规定范围内。脱轨或关节加速磨损。
链节距与衬套磨损核实制造商磨损测量方法。测量指定链节数量,并与现行维修图表进行对比。在链条类型对应的批准维修限值内。链轮啮合不良、行走效率下降。
支重轮与托链轮状态核实制造商检验标准。检查密封件、泄漏、转动、法兰轮廓及对中情况。在现行允许磨损量与功能限值内。载荷传递不均、链条损坏。
牵引力与转向性能核实场地与整机测试规程。在指定的代表性合格路面上观察直线行驶与受控转向。无异常打滑、脱轨或过度偏移。失控或路面损坏。
运输宽度与质量核实制造商与运输路线标准。测量安装履带板与属具后的最终履带布置。在批准的运输与通行包络范围内。交付受阻,或未经授权重新装配变更。

在用于规格书之前,对照现行测试报告与适用标准核实所有参数。

记录每次测量前是否已清理行走装置。板结黏土可能掩盖泄漏的支重轮密封,并导致张紧度检查失真。可重复的检查应说明整机朝向、相关温度、地面状况、已安装履带板以及铲斗是否为空。

对于二手或租赁设备,应在交付和归还时分别建立基准。在相同测量位置记录链节节距、履带板和驱动轮轮廓、支重轮漏油情况、履带张紧度以及左右两侧的差异,并标注日期拍摄照片。仅凭工作小时数无法区分长距离在磨蚀性石料上行驶的设备与主要进行静态挖掘作业的设备。项目结束时应在相同测量位置采用相同方法复测,以便进行有意义的对比计算,将正常工作期间的正常磨损与既有缺陷或突发故障区分开来。

4. 保护机制与工程逻辑

接地支撑是与土壤力学相关的接触力学问题。用整机重量除以名义面积,无法反映悬臂偏向一侧履带上方、另一侧下方出现局部凹陷的真实工况。若土壤上层为坚硬表层、下层为饱和软弱层,微小的沉降就可能使反作用力集中到更少的履带板上,导致快速击穿。作业平台评估必须分别考虑行走、回转、挖掘以及负载回转等工况。应要求提供经审批的行走路线、边缘退距、车辙判定标准,以及在降雨或开挖后地质条件发生变化时的应对措施。

坚硬地面以磨损风险取代了承载风险。锋利的碎屑会进入链节关节、磨蚀销轴和支重轮,并可能卡在驱动轮与链节之间。反复原地转向会加剧剪切力和侧向载荷。清扫、对齐履带板、正确调整张紧度以及采用合适的行走方式可降低损坏速率,但无法承诺通用的使用寿命。应根据实际物料和工况测量磨损趋势。仅在交付时进行一次检查,若无上述工况条件,无法预测使用寿命。

修改下车体超出了履带板宽度的简单表述,必须经过验证。加宽履带板会改变接地面积、运输宽度、回转阻力,并可能影响整机的结构受力反应;加装辅助浮箱或加长件会改变整机工作质量和重心位置。请获取修订后的配置图纸、最终重量、地面承载评估、稳定性资料、行走机构校核数据以及整机组装后的工厂验收。在我们进行的现场评估中,基础机型的行走机构和起重数据在实质性改装后均不予沿用。在技术规格中采用任何数值之前,务必核实制造商的最新报告。

多品牌选型应在同一条实测路线和同一工况下进行。逐一比较各候选机型的履带板及行走机构具体配置、整机质量、坡度、进场道路宽度、磨损标准、维修可达性以及现有技术文件。履带加宽并不必然改善所有指标:在磨蚀性岩石工况下,加宽履带可能增加回转阻力;而在饱和土质条件下,即使平均接地压力降低,软弱土层仍可能发生破坏。请记录每一项选型的工程依据,切勿将基础机型的样本数据与改装机型的现场实测结果直接对比。

属具会改变下车体的载荷状态。破碎锤会产生反复冲击载荷,大容量铲斗会加大回转过程中的力矩,加长臂则使载荷远离支承多边形区域。联轴器(快换装置)质量、辅助液压需求、管路布置及起重性能表必须与地面承载能力一并审核。若属具在设备到达目的地后才安装,须针对最终配置重新进行带载支承评估。紧固件的完整性和快换装置的可靠锁止至关重要,因为属具脱落会在本已薄弱的边缘附近造成突发冲击载荷。

跨境运输可能改变履带总成。为满足运输尺寸要求,机器出厂时可能已拆除履带板、延伸件甚至整个履带模块。需记录每个模块的质量、吊点、螺栓标识、对齐方式、张紧程序及终检情况,并保护裸露的轴承和液压管路。到达目的地后,应执行带序列号的重新组装检查,测量对齐和张紧状态,检查两个方向的行走性能,并确认机器的最终宽度。必要时附上备用履带板、螺栓及密封件信息。出厂行走测试合格,并不能证明已拆解的履带在异地被正确重新组装。

当机器出现下沉或转向不良时,切勿盲目加大行走动力。增大扭矩可能导致履带打滑,进一步破坏地面。应通过检查两侧履带及支撑土壤,将行走故障、张紧故障与平台失效区分开来。安全脱困依赖于预先规划的路线和制造商认可的连接点,而非机器陷入困境后的临时应对。

维护通道的便利性直接影响定期检查能否按时执行。被护板或深层泥土覆盖的履带,可能在密封泄漏严重、支重轮损坏前都难以被发现。作业方法应预留一块稳固、排水良好的检查区域,并安排充足时间清洗两侧行走装置、检查漏液、测量磨损及确认张紧装置状态。在湿地作业时,清洁废水的排放须采用经批准的收集或排放方案;在采石场作业时,清洁工作应在机械师靠近履带前,先清除夹杂的尖锐碎片。这些步骤也有助于提高后续测量的准确性——附着杂物时进行的测量无法与出厂基准数据相比较。

记录检查日期。

Canal Maintenance Excavator


5. 常见工程故障及根本原因分析

在分析下车体故障时,停止运转的部件往往处于地质条件变化或磨料性磨损累积的下游环节。应对比左右两侧的测量数据,并在将所有磨损归因于材料质量之前,先记录设备的作业模式。

故障根本原因工程后果预防措施
履带脱离导向轮履带过松加之在不平整地面进行横向转弯,导致链轨爬上导轨。设备失去行走能力,且在开挖区域附近可能发生倾斜。按现行规程设定张紧度,并合理控制转弯路线。
销轴与衬套磨损加速磨料性细颗粒进入关节部位,同时反复重载转弯破坏了保护油膜。节距增大,链轮啮合性能恶化。清洗行走机构,测量磨损趋势,并调整行走路线模式。
支重轮卡死密封损坏导致润滑剂泄漏及磨料颗粒侵入轴承配合面。局部过热和履带拖滞造成不均匀磨损。检查泄漏和转动情况,并按制造商规程更换。
负载回转时设备下陷局部支承反力破坏了饱和软弱土层上方的薄弱硬壳层。设备快速倾斜,存在倾覆风险。进场前评估地层条件及负载作用下的反力。
履带板螺栓反复松动周期性冲击导致初始预紧力损失后,结合面产生微动磨损。履带板移动损坏链轨安装面。检查贴合情况,并按批准的紧固件规范操作。
行走马达动力不足物料堆积与履带过紧增大了机械阻力,而并非马达本身存在主要故障。发热和油耗上升,同时行走速度下降。先清洗、重新设定张紧度并复测,再诊断驱动回路。

用于技术规格前,请根据现行检测报告及适用标准核实所有参数。

保留磨损测量数据、行走装置照片、张紧状态、路线草图及地面观测记录。若在履带架仍存在错位的情况下更换支重轮,新件将沿原有磨损路径继续磨损。完成现场验收时,应进行受控行走试验,必要时调整现场路线。

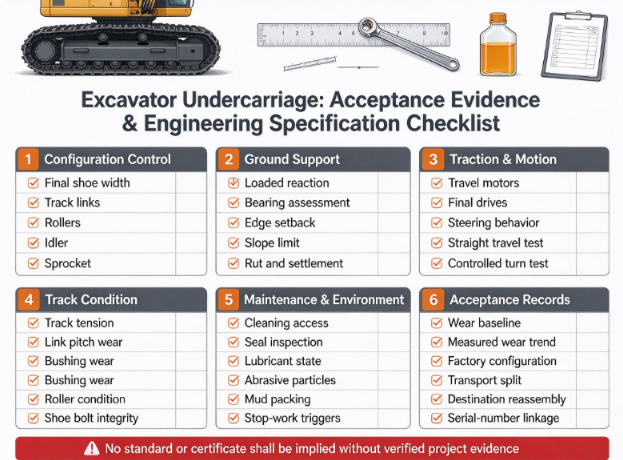

6. 工程规格核对清单

需同时明确机械状况与实际作业地面。仅在平整场地对下车体进行的洁净试验,只是现场验收的一部分。

  • 结构方面: 确定最终的链轨节宽度、履带链、支重轮、引导轮、驱动轮、底架及上车配置。

  • 结构方面: 评估满载履带反力、土壤承载力、边缘退距、坡度及运输宽度。

  • 结构方面: 根据现行文件,定义可量化的磨损部位、张紧力及紧固件检查周期。

  • 驱动规格: 在典型运动工况下核验行走马达、终传动、转向性能及液压供给。

  • 驱动规格: 清洁后记录张紧力测量值,并进行直线行驶与转向试验。

  • 环境方面: 记录磨粒、泥浆堆积、水浸、温度、路线及清理可达性。

  • 环境方面: 明确车辙、沉降及降雨停工的触发条件。

  • 安全标准: 暂未确认任何技术标准或企业证书;出具合格声明前,应核实适用要求。

  • 验收: 将最终履带总成、运输分段、磨损基线及目的地行走试验与整机编号一一对应。

请提供您的项目参数,以便开展技术评审。

7. 评估制造商工程能力

港龙重工科技(合肥)有限公司涵盖了研发、制造、定制及挖掘机产品系列;其产品页面应明确展示可提供的下车体布置方案及其经过验证的极限参数。

对任何制造商,请要求其提供当前的履带图纸、磨损图表、维修接近性、终传动测试数据、重新装配流程以及按序列号编号的工厂检验记录。请询问更宽的履带板或加长履带会如何改变接地比压、稳定性与运输性能,并核实所提供的文件是否适用于实际交付的配置。该公司未提供任何认证或指定标准。

常见问题

仅凭名义接地比压能否作为软土地面通过性的判定依据?

不能;名义接地比压仅为平均值,无法反映局部反力或分层土体的破坏情况。应根据实际满载整机及反复行驶路径进行评估,观察沉降并执行项目的停机标准。

履带张紧度为何需在清理后测量?

堆积的泥土或碎石会暂时改变行走几何尺寸并掩盖部件缺陷。清理后方可按制造商规定的测量程序进行操作。若堆积问题反复出现,应记录清理前后的状态。

履带磨损何时应采用测量而非目视判断?

在选购二手设备、建立基准、诊断跑偏或规划维修时,应进行测量。履带节距、支重轮状态与驱动轮齿形之间存在相互关联,应将测量值与制造商现行的磨损图表进行比对。

更宽的履带板是否总能降低作业风险?

不能;更宽的履带板会改变接地几何,同时可能影响转弯力、通过宽度与结构载荷。在满载回转工况下,薄弱的下卧层仍可能发生破坏。应根据现场地质条件核实最终配置。

履带总成现场安装后需重新检测哪些项目?

需检查对中、履带板紧固件、张紧度、密封性、行走驱动及最终宽度。现场装配状态必须与出厂文件配置相符,并保留附有序列号的签字检验记录。

请分享土壤条件、路线几何参数、行走工况及拟采用的行走机构配置,以便进行地面承载支持评审。
