1. 湿地挖掘机可以空载通过进场道路,但一旦满载的挖掘铲斗摆向未支护的岸坡时仍可能发生倾覆。若该机采用浮箱式下车体,破损舱室会带来另一种失效路径;若采用宽履带,较低的额定接地比压仍无法保证其在饱和泥炭上的承载能力。在我们的现场评审中,会先确定下车体的具体设计与载荷工况,再据此选型沼泽地挖掘机。

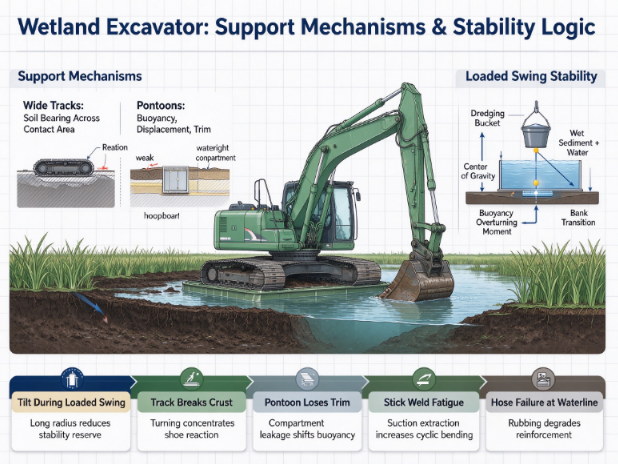

挖掘机的上车体将动力转化为液压压力与流量,液压油缸驱动动臂、斗杆与铲斗定位;回转装置驱动工作装置旋转;行走马达驱动下车体移动。在水利工程现场,铲斗切削水下或饱和物料,并保留固体与水的混合料。随水分排出,铲斗质量可能快速变化,而铲斗的回转半径决定倾覆力矩。该反作用力通过回转支承与下车体传递至土壤、垫木、岸坡或浮力载体,具体取决于整机配置。
两种支承机理不可混淆。宽履带式机型依靠土壤在履带接地面积上的承载力,随着回转或动臂伸出,局部反力会随之变化。而浮箱式支承配置则额外依赖密封舱体容积、排水量、纵倾及可能的接地状态。水上稳定性取决于组合重心位置、浮力分布、水深、水流以及实际作业载荷。被称为沼泽地挖掘机的机型并非自动具备在任何水深中漂浮或作业的资质。须获取针对具体配置的制造商限值与现场稳定性评估。
作业工序包括现场进出、定位、挖掘、提升铲斗、回转、卸料、行走或调整位置以及驶离。每一阶段环节的控制情况各有不同。吸附力较大时提升铲斗可能对斗杆和动臂产生较大负荷;回转湿物料时可能产生最大倾覆力矩;在过渡性岸坡区域行走时可能导致支撑不对称。请参照制造商最新文件核实工作范围、起重性能曲线、底盘结构形式、液压系统功能以及接地或浮力极限。任务简报中未提供任何标准、认证或经核实的数值规格。
液压溢流阀可限制某一压力回路,但无法恢复已损失的浮箱浮力或土壤抗剪强度。重大故障可能发生在机器之外:岸坡塌陷、垫板位移,或隐藏水道使支撑丧失。作业计划必须明确哪些监测结果会触发停机,以及如何在人员不进入危险区的情况下撤出机器。

所选沼泽地作业配置必须予以记录。不可默认每台机器均配备浮箱、密封舱或相同的辅助浮力系统。在表格中,有条件配置的功能仅在实际装配并经批准后方可适用。
| 组件 | 材料规格 | 功能 | 失效后带来的风险 |
|---|---|---|---|
| 加宽履带或浮箱总成 | 核实实际结构、触地压力或接地比压,如有密封舱则核查其完整性与磨损限值。 | 提供接地支撑或浮力,并承载回转时的载荷反力。 | 不对称沉降、舱体进水或纵横倾失衡将削弱稳定性。 |
| 上车体、动臂和斗杆 | 核实结构材质、核准长度、焊缝及销轴检验部位,以及吊装属具的质量。 | 将挖掘与疏浚作业的作用力传递至整机。 | 超长作业半径与循环弯曲会在高应力过渡区引发裂纹。 |
| 疏浚铲斗或抓斗 | 核实斗容、排水孔、切削刃、实际质量及限位固定方式。 | 抓取水下淤积物,并将其排放至经许可的指定位置。 | 挡水型或超大容积铲斗会超出载荷设计假定。 |
| 液压泵、管路与密封件 | 核实工作介质、压力、流量、防护性管路布置、泄漏判定标准以及配套属具要求。 | 在潮湿、磨蚀性工况下驱动作业与行走功能。 | 管路损坏或油液污染会导致失控,并可能造成环境泄漏。 |
| 回转支承与紧固件 | 核实螺栓紧固工艺、润滑、密封、轴承游隙及检查通道。 | 将带载回转载荷传递至下车体。 | 异物侵入与预紧力损失会加速磨损或增大上部结构晃动。 |
| 锚定装置或辅助支撑(如配备) | 核实经认可的几何结构、连接额定载荷、展开限制及操作规程。 | 在规定工况下实现允许范围内的定位或稳定控制。 | 临时拼凑的锚定装置可能改变载荷分布,或在脱困作业中失效。 |
在纳入技术规格前,须依据现行检测报告及适用标准核实所有参数。
请在具有代表性的带载回转之后观察整个下车体状态,而不仅仅关注机器能否沿直线通道行进。必要时应检查各舱室泄漏情况、履带运行状态、异常倾斜以及安全返程通道是否持续可用。最严苛的工况位置可能出现在由水域向陆地的过渡段。
未提供经数字核实的规格附录,也未提供具名技术标准。以下各项可接受范围必须采用经项目认可的水文与岩土工程资料以及所选机型的现行检测报告予以确定。严禁从外观相似的机型借用数值,也不得仅凭产品名称推断其具备水陆两用性能。
| 参数 | 标准 | 检测方法 | 可接受范围 | 超限后果 |
|---|---|---|---|---|
| 地面承载或浮态 | 核实岩土工程与场地条件。 | 结合实际下车体,对照土壤承载能力或经认可的排水量与水线数据评估满载反力。 | 处于项目规定及制造商针对具体配置的作业限值范围内。 | 沉降、干舷损失或倾覆风险。 |
| 满载作业半径及回转区域 | 核实制造商载荷图表与场地标准。 | 按实际作业半径与方位,计入铲斗、滞留泥沙、水、快换装置及吊索具的重量。 | 处于经认可的整机与场地稳定性包络范围内;须核实各项数值。 | 倾翻或结构超载。 |
| 水深、水流及岸边过渡条件 | 核实水文与行驶路线标准。 | 勘测水深、河道断面、水流状况、岸坡坡度以及安全的进出场路线。 | 处于场地认可及制造商认可的界限之内。 | 搁浅、失控漂移或丧失通行能力。 |
| 舱室密封性(如配备) | 核实制造商检验规程。 | 在作业前后检查密封件、关闭装置、渗漏迹象,并记录舱室状态。 | 符合制造商现行水密性与维护标准。 | 渐进性进水及浮力失衡。 |
| 液压系统完好性 | 核实制造商检测方法及项目环境标准。 | 在工作压力下检查管路,取样液压油,并在工作温度下观察滑移量。 | 处于现行泄漏及功能验收限值之内。 | 失控或液体泄漏入水。 |
| 回收物料与产量 | 核查项目性能指标。 | 测量固体、含水率、铲斗留滞、全循环作业及落料损耗。 | 在实测物料条件下,满足已核实的项目产量与排放要求。 | 虚假的容量预测或过度倒运。 |
在使用前应依据最新试验报告与适用标准核对所有参数。
现场试验必须在受控条件下包含最大规划载荷及最暴露的核准姿态。记录水位、地面状态、已安装属具、履带或浮箱配置、铲斗条件、半径及纵倾或沉降响应。如环境条件发生变化,既有试验结果并不自动延续有效。
首先需要回答的稳定性问题是实际的支撑机理。在泥炭或饱和回填土上,平均接地压力计算仅作为初步筛分步骤。土壤可能存在薄硬壳覆盖于软弱层之上;转向或负载回转会使反力集中于边缘,从而可能穿透该硬壳。岩土评估应涵盖行走、静止挖掘、负载回转及回程行走,并观测车辙或沉降极限。配置浮箱时,其浮力取决于排水量与完整的水密舱容;舱室进水会同时改变支撑与纵倾。应依据制造商核准的限值,按实际铲斗载荷与半径核对干舷与稳定性,而非泛泛宣称所谓的水陆两用能力。
疏浚载荷具有可变性。铲斗初始可能同时承载高密度沉积物与水,回转过程中水会排出。应按最严苛且可信的载荷工况进行设计,因为卸料时的表观质量可能低于挖掘提起瞬间的质量。抽吸阻力在拔出阶段会产生附加作用力,即便它并不构成自由起吊的载荷,该力仍会作用于大臂和小臂。应分别对切削、破土、提升、回转和卸料各工况进行评估。更深的作业范围虽可让机器在更坚实的地面上作业,但会增加弯矩和倾覆力矩需求。正确的选择取决于整个作业循环及可用的支撑条件。
任何改装都必须以最终整机的证据为依据。加宽履带、加装辅助浮箱、延长作业范围、增设防护装置或换用更大的疏浚铲斗,都会改变整机工作质量、浮力、接地面积、重心位置、液压需求以及运输尺寸。应获取与机器序列号绑定的更新版总装图、支撑力计算书、作业与起重性能表、液压功能测试报告及工厂验收文件。在我们开展的现场评审中,针对标准挖掘机出具的报告无法证明经湿地化改装后机器的稳定性。在确定技术规格之前,必须以制造商的最新报告逐项核验每个参数。
多品牌选型须以相同的工地假设为前提。在相同的淤泥密度与含水率、要求的开挖深度、自安全站位起算的作业半径与触及距离、下车体形式、进场通道宽度、水深以及售后服务支持等条件下,对各候选机型进行逐一对比。整机工作质量标称值更高的设备,其接地面积可能不同;加长动臂可减少进入软弱地基的需要,却会限制铲斗质量。切勿将不同配置的数据合并成一份虚构的规格参数。应由现场工况明确说明:哪些风险通过加长触及距离、浮箱支承、场地预处理或调整作业顺序来降低。
主机与属具的匹配涵盖机械、液压及环境三方面接口。宽型清淤铲斗、抓斗或植被清理属具都会改变保留载荷、重心位置以及压力-流量需求。请确认快换装置的锁定情况、辅助供油与回油、必要时的先导泄油(case drain)需求、软管的防磨损保护,并将属具质量计入载荷图表。在水域旁作业时,液压泄漏的后果尤为严重。应在施工方案中规定检查通道与泄漏应急处置措施,但对所供设备未经核实的油液或密封等级,切勿默认其达标。
跨境运输如未按受控顺序重新组装而拆解了浮动式或宽履带配置,可能使原本成功的工厂测试失效。应记录每个分离模块的尺寸与重量、核准的吊装点、舱口封闭状态、软管标识、保护封口及所需紧固件。抵达现场后,如涉及涉水作业应重新检查水密性,并复核履带或浮箱连接、液压回路、回转与行走、负载保持性能及稳定性设定。备件、图纸、照片及与序列号对应的签字交接单应一并保存。首次下船入场前必须制定应急救援预案,包括救援设备进场通道、仅在厂家认可的条件下使用的安全锚点或牵引点,以及针对水位上涨或持续下沉的停机判据。
环境保护源于对失效机理的认识。泥沙排放需规划排放点与控制措施;燃油或液压油泄漏需现场应急处置;反复行走可能切断植被并形成新的水道。以上既是项目设计问题,也是机型选型问题。应明确可量化的地面与水面观测指标,使操作员能够在轻微支撑变化演变为整机失陷之前停机。

失效分析必须明确初始诱因属于支撑、载荷、液压还是作业方法。作业后发现机体倾斜,可能原因包括土壤承载力丧失、浮力失衡或载荷失衡,不同原因对应的整改措施各异。
| 失效现象 | 根本原因 | 工程后果 | 预防措施 |
|---|---|---|---|
| 带载回转时机体倾斜 | 铲斗所装湿泥密度超出预期,且单侧履带或浮箱支撑力降低。 | 大回转半径作业时抗倾覆储备下降。 | 测量滞留载荷,确认支撑并将回转限制在许可范围内。 |
| 履带突破地表硬壳 | 反复回转扰动泥炭层,使履带反力集中于下方较弱的饱和层。 | 快速下陷无法安全撤出。 | 评估地下剖面,限制通过次数并监测沉降。 |
| 浮箱失去配平(如已改装) | 封板或焊缝渗漏使单舱进水,改变浮力分布。 | 干舷降低,稳定性出现不对称。 | 检查结构完整性,出现任何异常进水或倾斜应立即停机。 |
| 动臂焊缝出现疲劳裂纹 | 反复吸附式铲斗抽吸作业所产生的弯曲循环次数高于普通自由物料的提升作业。 | 裂纹扩展降低结构承载能力。 | 将抽吸工况限制在许可构型内,并检查关键焊缝。 |
| 液压软管在水位线处失效 | 走向未加防护,满行程时与属具棱边摩擦,导致增强层磨损。 | 工具控制失灵并发生液压油喷泄。 | 在满行程下检查软管走向、护板、管夹及压力状态。 |
| 实测疏浚产量未达标 | 将铲斗容积直接等同于实方固体量,忽略了含水、析水及堆放损失。 | 实际固体产量下降,二次倒运增加。 | 在代表性物料工况下测量固体含量并统计完整作业循环。 |
在用于技术规格前,核对所有参数与最新试验报告及适用标准。
缺陷发生后保留水位记录、地表观察数据、行走装置照片、铲斗物料、载荷半径及液压数据。不得仅因设备已被拖出或漏油软管已更换即重新启动,必须重新评估已改变的地基支撑,并复验相关的稳定性或功能性试验。
在填写数值标准之前,请明确具体的下车体配置和现场支撑机制。浮动箱条款仅在拟定型号确实配备该配置时适用。

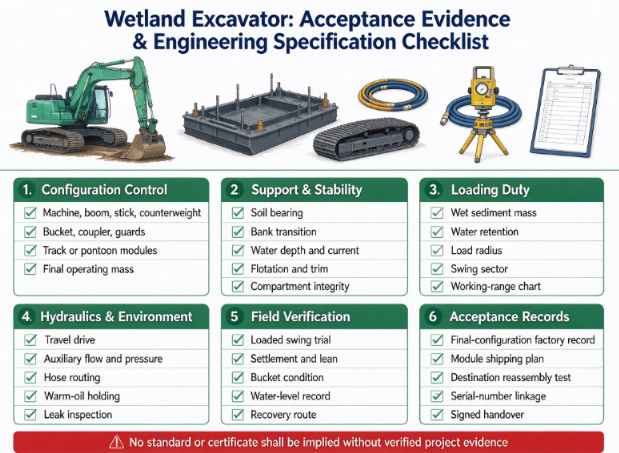

结构方面:确认整机、动臂、斗杆、铲斗、快换连接器、配重、履带或浮箱模块、防护装置及整机工作质量。
结构方面:获取制造商针对各计划回转半径处湿态载荷的工作范围和起升信息。
结构方面:在适用情况下,核实土壤承载力、岸坡过渡、水深、水流、浮力及舱室完整性。
驱动规格:确认行走驱动、液压泵及辅助流量、压力、软管布置、热油保持及冷却性能。
驱动规格:记录属具兼容性及在代表性疏浚工况下的负载功能测试。
环境方面:明确水位变化、沉积物特性、弃置点、泄漏响应、植被限制及回收路线。
环境方面:说明需要停止作业的沉降、倾斜、进水及天气阈值。
安全标准:输入信息中未核实任何标准或公司认证;在声明合规之前,请确认适用的项目要求。
验收:要求提供最终配置的工厂记录、模块发运计划、目的地复装测试及带序列号的交接。
分享您的项目参数,以便进行技术评审。
港龙重工科技(合肥)有限公司将沼泽挖掘机与研发、制造、测试及定制化并列展示;其产品页面应明确具体的下车体设计及现有测试记录所支持的极限参数。
任何制造商都应提供配置受控的技术支持与负载证明,开放材料与密封件检测、提供液压测试数据、装配作业指导、明确的回收吊点及国际发运后的可追溯记录。如配置浮箱,请确认所交付整机编号对应的浮箱等级是否适用,以及动臂或铲斗的更换如何影响整机稳定性。鉴于当前技术标准与认证信息为空,未取得相关文件前不得默认为已通过认证。
不是。该词不构成对特定下车体或浮航能力的认可。部分机型依赖地面支撑;若采用浮箱式下车体,则需另行提交排水量与稳定性证据。请核验交付机型的实际结构及使用边界。
标称比压是将载荷按接地面积平均后的数值,而转向、动臂伸出及土质不均会使局部反力集中;表层硬壳之下可能存在松软的饱和层。评估时应关注地基的深层承载能力,观察满载作业下的实际表现,而非仅看平均数据。
应取在主导提升姿态下,沉积物、水、铲斗及已装属具的最大可信留存质量。回转过程中随水排出,实际载荷会发生变化。请按现行的配置专用曲线对该工况进行复核。
方案应明确安全进入路线、现场保障设备、认可的连接点、停工触发条件及对应负责人。救援牵引所产生的载荷可能超出该机常规挖掘结构的设计承受范围。进入现场前须对连接点与作业程序进行确认。
当水位、土壤承载力、行走装置状态、铲斗质量、动臂配置或作业地点发生重大变化时,须重新进行评估。上述任一变量变化都会影响整机反力与稳定性。仅凭空载行走通过并不能证明重载回转作业的安全性。
请提供现场勘测资料、水文与地质条件、铲斗工况以及下车体详细配置,以便核验整机稳定性与应急回收方案。
