挖掘机工作原理、失效机理与工程规范
城市挖掘机可能既能穿过狭窄的大门,又会在铲斗沿未经验证的沟槽线路作业时触及带电管线,或将配重扫入过往车流。在我们的市政现场审查中,首要问题是机器、沟槽支护、管线和行人边界是否经过统筹设计。本文阐述了受控管线沟槽开挖的作业逻辑、失效路径与验收依据。
动力总成驱动液压泵,液压泵将液压油经计量阀输送至动臂、斗杆、铲斗、回转和行走功能。液压缸压力与活塞面积决定可用的线性力;连杆几何结构将其转化为铲斗挖掘力和定位动作。铲斗切削土壤,斗杆将切削土体拉向机器,动臂则清运弃土或下放管道吊装属具。上部结构在下车体上回转。在市政街道上,每一个动作都占据着与沟槽支护、交通隔离栏、架空电缆、地下管线和作业人员共享的三维空间。
将作业定义为一系列受控的定位动作,而非单一的最大挖掘深度要求。开挖从已放样的基准线开始;铲斗逐层剥离物料,不得破坏履带走行线或支护边缘;渣土应堆放在不会对沟槽壁形成附加荷载的位置;然后整机使用经认证的属具与起重性能表吊装或就位构件。短尾配置虽可减小后方回转半径,但其配重、起重性能表与作业半径仍须加以核验。轮式机型可在各作业面之间快速转场,但需另行评估支腿伸出状态、路面条件与载荷几何形状。
土壤抵抗铲斗的作用力,同时地基为整机提供支撑。在沟槽支护旁进行切削时即形成第二道结构边界:斗齿可能撞击支撑件、铲斗可能松动横撑、渣堆可能增大侧向土压力。须针对实际的动臂、斗杆、快换、铲斗与下车体配置,核验制造商最新的工作范围与载荷性能表。由于尚未提供经过核验的技术标准或证书编号,项目团队须在规格确定前获取并核实适用的标准与现场工况条件。
控制精度存在固有局限。液压响应受温度、发动机转速、阀特性及磨损状态影响。软件限位或操作员显示界面仅在其参考坐标系、校准状态与报警逻辑经过现场核验的前提下,方可辅助定位作业。无论是电子控制系统还是经验丰富的操作员,都无法取代独立的现场放样与定位程序。

部件规格必须反映具体的沟槽和管线暴露情况。请根据所选机型的现行文件核实实际材料等级、尺寸和维护限度;以下描述并非通用设备规格。
| 部件 | 材料规格 | 功能 | 失效风险(若不达标) |
|---|---|---|---|
| 大臂、斗杆及液压油缸 | 核实批准的行程长度、结构材质、软管护套、销轴状态以及液压缸保持极限。 | 将铲斗或吊装属具精准置于已勘察的工作区域内。 | 过大的间隙或液压缸漂移可能使属具触碰埋地管线或支护结构。 |
| 挖沟铲斗与斗齿 | 核实宽度、切削刃廓形、斗齿固定方式、斗体状况以及匹配的连接器质量。 | 以最小的超挖量切出可控的沟槽断面。 | 尺寸过大或磨损的斗齿会加宽切口,扩大触碰地下设施的风险。 |
| 快换连接器及辅助液压回路 | 核实锁紧机构、销轴几何尺寸、系统压力与流量、软管及回油通道。 | 实现铲斗、夯实器或吊装属具之间的快速更换。 | 接口不匹配可能导致属具脱落或损坏液压元件。 |
| 上车体与回转支承 | 核实配重廓形、轴承游隙、回转限位块(如配备)及实际尾部回转半径。 | 在交通和行人屏障内实现可控的回转作业。 | 意外的尾部扫动或冲击可能突破受限的禁入区。 |
| 履带、轮胎或支腿 | 核实接地几何形状、状态、外伸支承面积及允许的接地比压。 | 使整机稳定停放于硬化路面或临时通行板上。 | 路面空洞或未加固的沟槽边坡会降低满载回转时的整机稳定性。 |
| 摄像头、报警装置及控制系统 | 核实已配置选项、视场、校准、功能测试及报警响应。 | 提升作业人员在受限作业面的感知能力。 | 对自动化的模糊认识或错误假设会导致盲区失去控制。 |
在用于技术规格书之前,请根据现行检测报告和适用标准核实所有参数。
在吊装管件或预制构件时,须将经验证的吊点与吊索与挖掘铲斗分开检查。起重性能表仅适用于特定的机器几何状态。倾斜快换接头、管夹或液压属具的质量并不会因为随机供货而从计算中消失。
目前未提供经核实的规格附录或技术标准。因此,可接受范围必须取自所选机型的现行制造商文件以及项目勘察与设计确定的限值。切勿依据通用设备宣传册推断数值余量。
| 参数 | 标准 | 检测方法 | 可接受范围 | 超限影响 |
|---|---|---|---|---|
| 铲斗轨迹与地下管线 | 核实适用的管线及项目标准。 | 测量对中和埋深;划定受控开挖区域,并在开挖前验证管线位置。 | 在工地批准的偏差及施工方案范围内;核实实际数值。 | 管线破损,能量或内含物失控释放。 |
| 尾部及属具回转范围 | 核实交通管理及制造商标准。 | 在预定位置安装防护栏后,测量上车体及工装的全行程运动。 | 所有必要动作下均处于批准的作业区包络范围内。 | 与车辆、墙体、人员或架空管线发生接触。 |
| 履带或支腿支承 | 核实路面及岩土项目标准。 | 检查空腔上覆层、沟槽退距及承载地基反力。 | 处于设计的地面承载能力及退距范围内。 | 路面塌陷或平整度与稳定性丧失。 |
| 管道布设吊装 | 核对制造商吊装图表与项目吊装规范。 | 按实际作业半径与高度,汇总部件、吊具及属具的质量。 | 符合当前已批准的构型图表与现场限制条件。 | 超载或管道坠落。 |
| 夯实机或破碎锤接口 | 核对属具与主机匹配要求。 | 测量辅助液压流量、压力、回油走向及快换接头锁定状态。 | 同时满足双方制造商认可的作业窗口。 | 机具故障、过热或液压软管损坏。 |
| 位置控制功能 | 核对制造商设定方法。 | 在现场检查校准、基准面、报警与失效保护行为。 | 与勘测设计及书面功能边界一致。 | 对错误的设备边界产生虚假信心。 |
在任何规格应用前,需将所有参数与最新检测报告及适用标准进行核对。
验收应包含一项现场试验序列,使用真实现场障碍物与代表性管沟断面。记录铲斗位置、尾部间隙、支护净距、吊装半径与操作员视野。现场试验不授权开挖未知地下管线;管线识别须作为独立的前置条件。

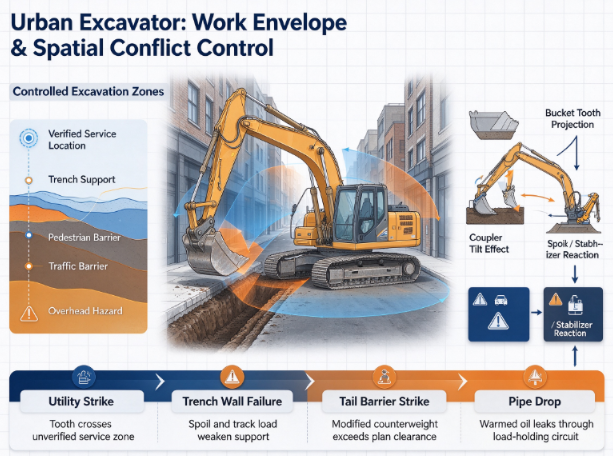

公用设施保护始于基于核实信息进行空间分离。挖掘机铲斗沿扫掠体积作业,而非沿地面标线。齿尖可能伸出可见斗体之外,倾斜的连接器会扩大作业路径。应按项目要求的方法勘察既有管线,标注不确定区域,并确定何时需要采用受控非机械方式暴露。操作人员应获得经审核的图纸,其中标明水平位置、深度不确定度以及允许的铲斗接近方式。当暴露的实际管线与记录不符时,应停止作业并更新施工方案后再继续。
沟槽稳定性是独立的工程计算。开挖后土体支护能力降低,机械及周边堆土会增加附加荷载。履带压力虽分布于名义接触面积上,但在跨越未记录孔洞的路面板块处仍可能集中。现场工程师必须确定机械退距、支护系统、堆土位置及允许通行路径。支撑横撑属于设计结构的一部分,而非便于铲斗定位的参考物。应防止其受到撞击,以及防止因堆土坠落产生的动载冲击。
对机械的改装会改变其控制包络。加长动臂会改变作业半径与结构力矩;增加配重会改变后回转间隙;倾斜连接器会改变属具扫掠范围与悬挂质量。改装后应要求提供更新后的整机工作质量、稳定性与起升信息、实测液压供给参数,以及带编号的最终构型验收记录。在我们的现场审查中,针对未改装基型机的工厂试验并不能证明在加装新设备后城市沟槽作业的安全性。在规格确定前,应核实每一项改装的制造商文件。
跨品牌机型选型应在比较设备前统一工况参数。需统一沟槽深度、最小通行宽度、允许的回转尾部扫掠范围、管道提升重量与位置、土壤支撑条件以及属具配置。应在以上各项基础上对比核准的配置方案,切勿仅凭整机工作质量推断适用性。较小的机型或许能够驶入街道,但需要频繁重新定位;而较大机型或许能够跨越交通管制护栏作业,却又超出地面承载极限。这属于工程层面的权衡问题,必须结合现场施工方案进行判定。
主机与每一种属具必须作为一个系统进行整体校验。夯实设备会改变振动传递的位置与持续时间;在临近地下管线或支护结构时,项目团队应明确允许的振动量与接触方式。破碎锤施加的冲击载荷与挖斗挖掘载荷存在本质差异。需确认属具连接器的锁紧状态、辅助液压流量与压力、软管防护、液压回油路径、属具质量以及操作手控制模式。若使用管夹,则需检查其夹持方式,并核对该属具安装后主机的载荷曲线。任何属具都不能仅因能够连接到同一连接器就被视为安全可用。
跨境交付会引入额外的核验边界。记录拟装属具状态下的运输宽度与高度;列明为发运而拆除的部件;对已打开的液压管路加装堵头;确认销轴、软管、紧固件及吊装点;并制定目的地复装程序。到货后,在受控条件下重复进行锁止检查、暖油保压、行走、回转、报警、摄像视野及既定起吊测试。将带序列号的照片和备件清单纳入最终交接资料,以便服务团队区分装配问题与现场工况。
停工条件必须可被观察:未定位的地下管线、移动的沟槽壁、支护线附近的车辙、摄像遮挡、油缸异常漂移、管路泄漏,或未确认的属具快换锁止。写明谁有权暂停作业,以及整改后如何重复相关测试。笼统要求“谨慎操作”并未界定可控边界。

当我们复盘市政事故时,直接事件往往掩盖了更早的信息或配置失误。铲斗撞击管线,可能既涉及记录错误,也涉及属具斗齿包络范围从未纳入净空计划。
| 故障 | 根因 | 工程后果 | 预防措施 |
|---|---|---|---|
| 撞击地下管线 | 将记录深度视为精确值,且铲斗斗齿投影进入未核实的管线区域。 | 管道破裂、电缆损坏及紧急停机。 | 核实管线位置及其不确定度;采用经评审的受控开挖方法。 |
| 沟槽壁或路面失稳 | 履带荷载与弃土堆载作用在开挖面附近,或作用在支护模型未覆盖的隐蔽路面空洞之上。 | 机器沉降及沟槽防护失效。 | 每次工况变更前,审核轴承、净距、支护及地面状况。 |
| 配重回转撞击防撞栏 | 改造后实际配重回转扫掠范围超出交通设计中平面图所采用的净距。 | 防撞栏破损,道路使用者暴露于风险。 | 按已安装配置及竖立后的防撞栏测量完整回转包络线。 |
| 管件意外下坠 | 温升后液压油通过内部泄漏的负载保持阀或油缸密封件渗漏。 | 管件接触支护或作业人员。 | 在起吊前进行温油保持测试,并修复已识别故障回路。 |
| 夯实属具脱开 | 因碎屑阻碍销轴就位,导致快换器二次锁定未完全啮合。 | 属具坠入沟槽,可能损坏地下管线。 | 每次更换后清理接合面并执行正向锁紧验证。 |
| 沟槽宽度超出设计 | 磨损齿形及铲斗倾角使实际挖掘宽度超出铲斗标称尺寸。 | 回填量增加,邻近设施存在扰动风险,支护不匹配。 | 在试验阶段检查实际开挖包络并确认沟槽断面。 |
在用于技术规格前,核查所有参数与现行检测报告及适用标准的符合性。
每次事件均需记录测量位置、实际属具、操作员视野、机械状态、地面状况及防撞栏布局。纠正措施必须作用于控制性环节:仅靠新图纸无法修复窜缸故障,修复后的油缸也无法纠正不准确的管线图。

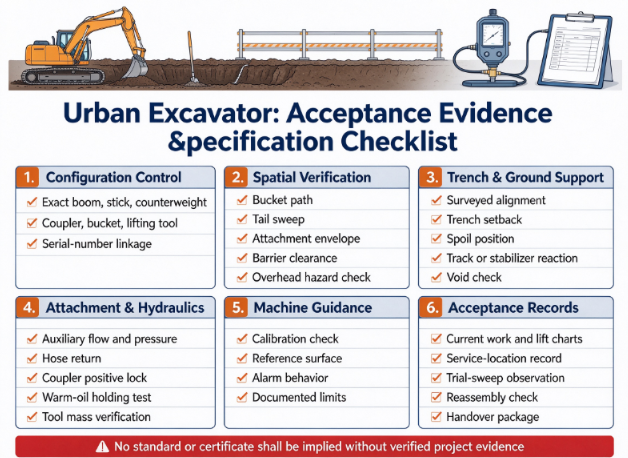

项目团队填入经核实的限值及责任签字人后,相关条款可直接复制纳入市政施工方案。
结构项:明确机型、动臂、斗杆、配重、快换器、铲斗及经批准的管件吊装属具。
结构项:根据实测管线、沟槽支护、高空障碍物、行人区域及交通隔离设施,对满铲及尾部回转范围进行叠加分析。
结构方面:核实履带或支腿下方的路面及地基承载力,确认经批准的沟槽退距及弃土堆放位置。
驱动规格:确认已安装属具的辅助流量、压力、软管回油、锁定控制及热油保压测试。
驱动规格:记录实际配备的坡度引导或虚拟运动边界的标定情况及局限性。
环境方面:记录地下水、降雨影响、受限空间通风(如适用)、地表空洞及通道条件变化。
环境方面:划定设备转场、属具存放及临时材料堆放的安全保护路线。
安全标准:输入信息中未确认具体标准或证书;在作出任何合规声明前,请核实当地项目要求。
验收:获取现行作业及起升载荷表、服务位置记录、试运转观察记录、带序列号的交接文件及目的地重新组装检查记录。
分享您的项目参数,以进行技术评审。
港龙重工科技(合肥)有限公司介绍了其研发、制造、测试、定制及多品牌供应能力;其产品页面应按实际尺寸、属具及测试依据对每种城市作业配置加以区分。
我们要求任何制造商提供配置控制文件、记录在案的快速连接器兼容性、可达的液压诊断点、当前的工作范围与起重图表、运输尺寸,以及可重复的出厂验收程序。供应商应说明哪些变更需要修订图表,以及交付序列号如何与测试配置相对应。由于未提供任何已命名公司的标准或认证,请在作出合规声明之前获取现行证据。
不可以;紧凑型回转只是缩小了某一特定机型配置下的一个尺寸。铲斗、快速连接器、动臂、配重以及任何提升载荷仍会扫过不同的体积。请根据实际包络尺寸与已设置的障碍物及上方危险源进行核对。
不可以;导航的准确性取决于其参考基准与输入的管线数据。地下管线的实际位置可能与记录位置存在偏差,加上斗齿的投影还会带来额外的不确定性。在开挖前,应使用项目批准的位置探测与受控暴露方法。
应在实际吊装位置明确部件质量、吊具、属具、作业半径、起升高度、回转区域以及地面支撑情况,并将其综合作用与当前配置对应的起重图表进行比对。吊载路径下方不得有人员停留。
当出现沉降、车辙、新暴露的空洞、因雨水软化的支撑或沟槽边坡发生变化,导致已批准的地面模型失效时,应立即停止使用。在移动或回转之前,需重新评估装载后的整机与支撑系统。前一天的安全通行并不能证明当前的承载能力。
核对快换接头锁定状态、液压管路走向、辅助液压流量与压力、属具自重,以及在临近管线或支护区域使用时的允许振动范围。新属具会改变整机的提升与稳定性参数,请做好更换记录并完成功能确认。
请提供已勘测的沟槽段、地下管线信息、围挡布置方案以及拟用属具,以便复核作业空间。
